Отчет по анализу использования корпоративных ресурсов в MS Power BI

Фото информации

Используя отчет по анализу загрузки корпоративных ресурсов в MS Power BI на основе данных MS Porject Online руководитель компании может контролировать использование ресурсов, их нелогруз и перегруз.

Насколько качественно загружены ресурсы? Насколько эффективно их использование?
Они могут быть как недогружены так и перегружены.
Оба варианта неприемлемы ни одной компании. При перегрузе теряем в качестве выполнения работ в проектах, при недогрузе – в затратах на бесцельное пребывание ресурсов в компании.
Для анализа качества загрузки ресурсов разработан представленный отчет.

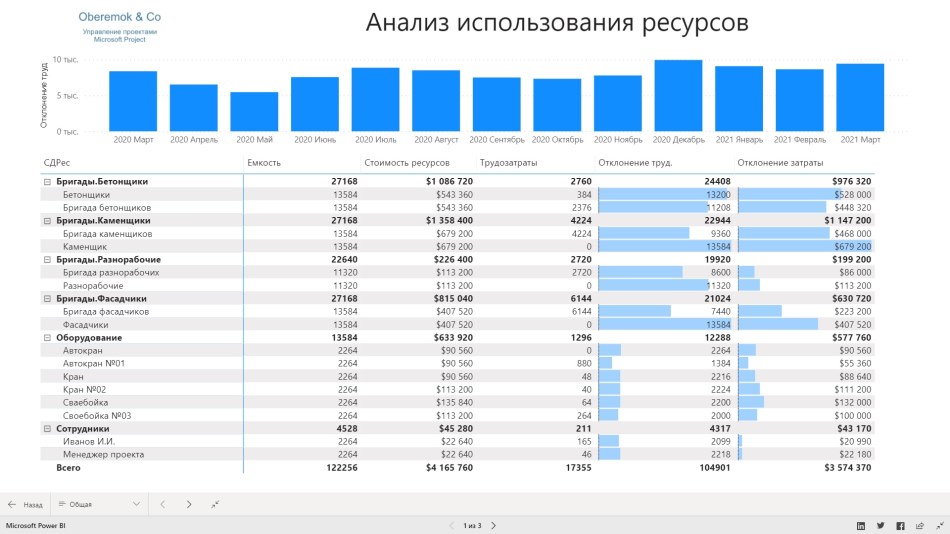

На общей странице в графично-табличном представлении видим перечень ресурсов. В данном случае бригады.

  • Первый столбец "Емкость" показывает насколько мы можем загрузить в часах каждого из ресурсов на определенный период.
  • Следующий столбец "Стоимость ресурсов" - стоимость загрузки ресурсов указанной емкости.
  • Столбец "Трудозатраты" - участие ресурсов в проектах. В представленных отчетах их работа в проектах намного меньше возможной их емкости.
  • В столбце "Отклонение по трудозатратам" - разница между емкостью и трудозатратами, которая показывает недогруженность или перезагруженность ресурсов. В отчете соответственно выделено синим или красным цветом.
  • В столбце "Отклонение по затратам" значение отклонения по трудозатратам умноженное на стоимость. Полученное значение демонстрирует, например, потерю в деньгах в случае когда ресурсы в компании были недогружены.

В отчете возможно анализировать результаты по СДР/отделам/группам ресурсов/каждому ресурсу. Также смотреть результаты по каждому месяцу или желаемому периоду. Трудозатраты за прошедшие периоды - фактические трудозатраты, а за будущие периоды соответственно - запланированные.

На следующей странице "Часы" уже в табличном представлении видим по периодам все ресурсы в целом, отклонения по часам, выделение цветом если перегруженность ресурсов имеет место быть.
На первый взгляд педозагруженные ресурсы казалось бы нужно срочно уволить. Но нет. При грамотном управлении стоит перераспределить загрузку тех ресурсов, которые перезагружены, решаем ресурсные конфликты. Учитываем все проекты в портфеле, вносим их в MS Project Online. И только имея полную информацию о всех проектах в портфеле делаем заключение о необходимости имеющегося объема ресурсов в компании. Обновляя портфель дополнительно соответствующей кнопкой обновляйте представленный отчет, для актуализации данных.

На еще одном странице "Трудозатраты". Настроенный таким образом отчет показывает насколько затраты на ресурсы рациональны.

Этот отчет полезен руководству для анализа качественного использования ресурсов компании. Отчет возможно донастраивать, расширять под желания руководства.

В рамках системы управления шаблон данного документа разрабатывается в рамках первого этапа внедрения системы управления проектами.

Настройка Microsoft Project Server 2010 для компании «XXI Век»
Внедрение КСУП на базе MS Project Server 2013 для ООО
Внедрение КСУП на Богучанской ГЭС для компании
Внедрение КСУП на базе MS Project Server в
Проект модернизации налоговой службы Украины
Внедрение КСУП на базе MS Project 2013 ТОВ
Внедрение КСУП на базе Microsoft Project Server 2013 в компании BI Group
Внедрение КСУП в ПАТ «Домостроительный комбинат №4»
Внедрение КСУП на базе MS Project Online в компании «Архиматика»
Внедрение КСУП на базе MS Project Online для ООО
Развитие системы управления проектам для общественной организации «Объединение ответственных граждан»
Проект внедрение КСУП в девелоперской компании «Інтергал‑Буд» на базе Microsoft Project Online.
Внедрение инструментов проектного управления в компании «DEZEGA Holding Ukraine»
Внедрение инструментов проектного управления в компании «СТРУКТУМ»
Внедрение проектного управления в компании «Хорос» на базе MS Project Pro и MS Project Online
Внедрение инструментов проектного управления в компании «Новос Девелопмент»
