Отчет по срокам и затратам проекта в MS Project Pro

Фото информации

Отчет по срокам и затратам проекта в MS Project Pro - еженедельный отчет о реализации проекта содержит перечень задач проекта, на которые руководители необходимо обратить особое внимание. Отчет содержит задачи верхнего уровня с указанием отклонений и указанием причин отклонений.

Название видео "Отчет по срокам и затратам проекта в MS Project Pro"

Отчет по срокам и затратам проекта в MS Project Pro – еженедельный отчет о реализации проекта содержит перечень задач проекта, на которые руководители необходимо обратить особое внимание.

2026-02-20T08:00:00+03:00

Отчет по срокам и затратам проекта в MS Project Pro

Задача отчета по проекту состоит в том, чтобы показать состояние дел на проекте. Руководство в свою очередь должно принять решения вмешиваться в управление проектом или продолжить реализацию без изменений. Шаблон по проекту показывает качество управления, а не качество реализации продуктов проекта.

Отчета по проекту не имеет стандартного вида.  Все зависит от того чем занимается компания, какие проекты реализует и на каком уровне технологической зрелости находится. Мы предлагаем отчета по проекту используемый как стартовый при внедрения в большинстве наших проектов по внедрению системы управления проектами. Этот шаблон хорош тем что его можно полностью реализовать в MS Project Pro 10 или MS Project Pro 16 в разделе отчеты. Что мы с успехом и делаем. Чем быстрее делается отчет, тем большая вероятность что его сделают ;).  Давайте разберем отчет по пунктам:

Общая информация по проекту и ключевые результаты

В разделе "Общая информация по проекта" выводится общую информацию о проекте. Для описания текущей ситуации мы предлагаем указать следующие пункты:

  • % длительности – процент завершения проекта по срокам. Информация расчитыватеся MS Project Pro на базе фактической длительности задач и дат начала и окончания. Подходит для всех проектов и организаций ожидающих скорейшего завершения проекта.
  • % по объемам – процент выполнения задач проекта заполненный Главный инженером и ответственными специалситами по предментной области. Показатель демонстрирует субективную оценку отвественных специалистов проекта урвня готовности продуктов проекта.
  • % плановый – процент плановый расчитывается MS Project Pro на соновании данных о фактическом начате реализации проекта и текущей дате.
  • % затраты – процент затраты расчитывается MS Project Pro на соновании данных о фактических затратах по отношению к плановым затратам.
  • Начало – дата старта проекта.
  • Окончание – плановая дата завершения проекта.
  • Отклонение окончания – показатель насколько отклонилась плановая дата окончания от утверждённой руководством.
  • Длительность – показатель текущей плановой длительности проекта.
  • Затраты – показатель текущей плановых затрат проекта.
  • Отклонение по стоимости – это разница между текущей плановой стоимостью и стоимостью утвержденной руководством. Он показывает насколько изменилась стоимость проекта на данный момент.

В разделе "Задачи верхнего уровня" выводится общую информацию о задачах верхнего уровня. Для описания задач мы предлагаем указать следующие пункты:

  • % длительности – процент завершения задач по срокам. Информация расчитыватеся MS Project Pro на базе фактической длительности задач и дат начала и окончания.
  • % по объемам – процент выполнения задач проекта заполненный Главный инженером и ответственными специалситами по предментной области. Показатель демонстрирует субективную оценку отвественных специалистов проекта урвня готовности продуктов проекта.
  • % плановый – процент плановый расчитывается MS Project Pro на соновании данных о фактическом начате реализации проекта и текущей дате.
  • СДР – значение кода структуры декомпозиции работ проекта для задач верхнего уровня.
  • Название – название задач верхнего уровня.
  • Ответственный – имя или роль отвественных за задачи.
  • Состояние – значение состояния задачи.
  • Резевр – количество дней отклонения до установленного крайнего срока.
  • Отклонение окончания – показатель насколько отклонилась плановая дата окончания от утверждённой руководством.
  • Отклонение по стоимости – это разница между текущей плановой стоимостью и стоимостью утвержденной руководством. Он показывает насколько изменилась стоимость проекта на данный момент.

В разделе "Готовность продуктов проекта" подается весь перечень результатом проекта и их состояние. Результаты описываются как вехи. В этом разделе даются следующие пункты:

  • % длительности – показатель готовности продукта в графике проекта.
  • % по объемам – показатель готовности продукта по мнению Главного инженера и ответственных специалситов по предментной области.
  • % плановый – показатель готовности продукта по срокам.
  • Название – название продукта.
  • Состояние – значение получение продуктов.
  • Окончание – планова дата получения продуктов.
  • Крайний срок – дата крайнего срока подучения продукта.
  • Общее отклонение – количество дней отклонения от установленного крайнего срока.
  • Отклонение окончания – показатель насколько отклонилась плановая дата получения продукта от утверждённой руководством.

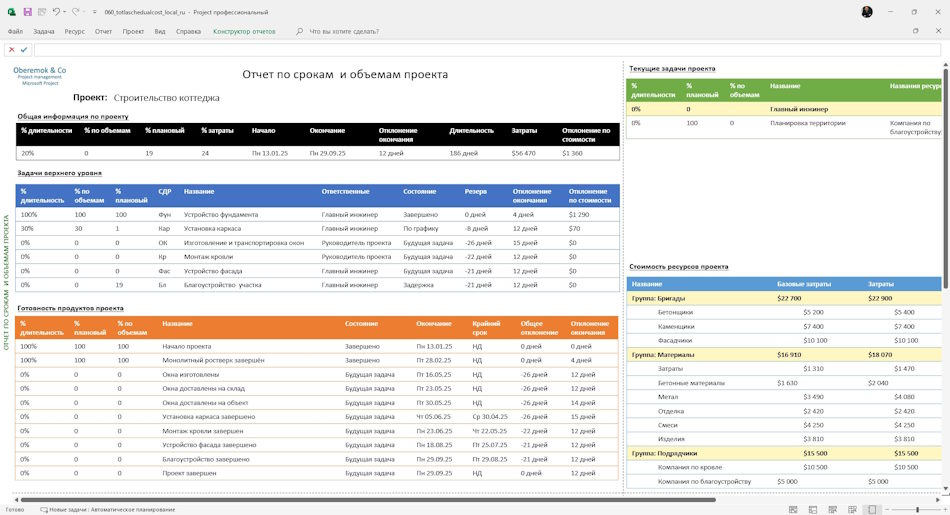

Общая информация и задачи верхненго уровня с затратами проекта в отчете в MS Project Pro


Задачи текущего периода и затраты ресурсов проекта

Раздел "Текущие задачи проекта" включает в себя задачи проекта запланированые  и не выполненные в текущем временном периоде. Перечень задач зависит от поля "% завершения" и "Дата отчета о состоянии". В этом разделе приводятся следующие пункты:

  • % длительности – процент завершения проекта по срокам. Информация расчитыватеся MS Project Pro на базе фактической длительности задач и дат начала и окончания.
  • % по объемам – процент выполнения задач проекта заполненный Главный инженером и ответственными специалситами по предментной области. Показатель демонстрирует субективную оценку отвественных специалистов проекта урвня готовности продуктов проекта.
  • % плановый – процент плановый расчитывается MS Project Pro на соновании данных о фактическом начате реализации проекта и текущей дате.
  • Название – название задач текущего периода.
  • Название ресурсов – название ресурсов проекта.
  • Состояние – значение состояния задачи.
  • Резевр – количество дней отклонения до установленного крайнего срока.
  • Отклонение окончания – показатель насколько отклонилась плановая дата окончания от утверждённой руководством.
  • Приоритет - приоритет задач.
  • Затраты - затраты задач.

В разделе "Стоимость ресурсов проекта" приводится перечень ресурсов проекта с указанием показателей оценки затрат.

  • Название – название ресурса.
  • Базовые затраты – утвержденные затраты ресурсов проекта.
  • Затраты – плановые затраты ресурсов проекта.
  • Отклонение по стоимости – насколько изменилась стоимость использования ресурсов в процессе реализации.
  • Фактические затраты – фактические затраты ресурсов проекта.
  • Оставшиеся затраты – затраты ресурсов которые осталось освоить.

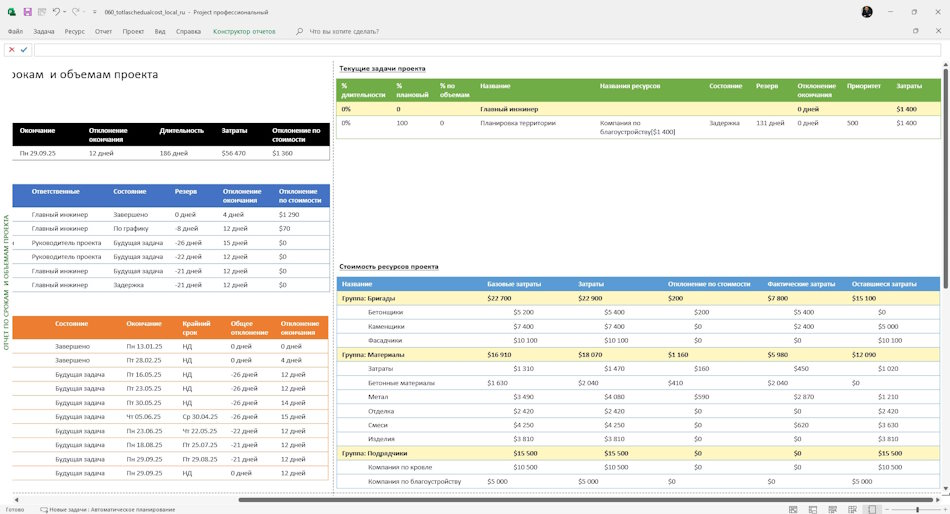

Задачи текущего периода и затраты проекта на базе ресурсов в отчете в MS Project Pro


Задачи по текущим месяца

В разделе "Задачи текущего месяца" выводтся и групируються задачи прошлого, текущего и будущего месяца. Список помогает оценить качество реализации задач проекта. Список содержит следующий набор столбцов:

  • СДР – значение кода структуры декомпозиции работ проекта для задач верхнего уровня.
  • Название – название задач.
  • Ответственный – имя или роль отвественных за задачи.
  • Окончание – дата до которой реализации задачи должна быть закончена.
  • % длительности – процент завершения проекта по срокам. Информация расчитыватеся MS Project Pro на базе фактической длительности задач и дат начала и окончания.
  • % по объемам – процент выполнения задач проекта заполненный Главный инженером и ответственными специалситами по предментной области. Показатель демонстрирует субективную оценку отвественных специалистов проекта урвня готовности продуктов проекта.
  • % плановый – процент плановый расчитывается MS Project Pro на соновании данных о фактическом начате реализации проекта и текущей дате.
  • % затраты – процент затраты расчитывается MS Project Pro на соновании данных о фактических затратах по отношению к плановым затратам.
  • Отклонение окончания – показатель насколько отклонилась плановая дата окончания от утверждённой руководством.
  • Резевр – количество дней отклонения до установленного крайнего срока.
  • Отклонение по стоимости – это разница между текущей плановой стоимостью и стоимостью утвержденной руководством. Он показывает насколько изменилась стоимость проекта на данный момент.

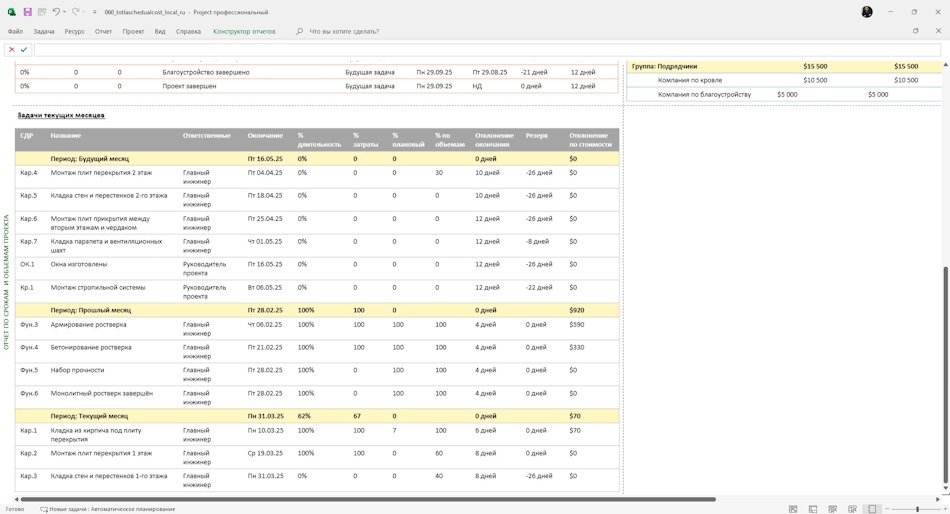

Задачи текущих месяцев


Процессы, в которых используется данный документ:

Более подробно о работе с данным документом Вы можете познакомиться в материале «Отчетность по проекту» (pm-way.com/materials/material/show/142).

В рамках системы управления шаблон данного документа разрабатывается в рамках первого этапа внедрения системы управления проектами.


Настроить отчет «Отчет по срокам и затратам проекта» в MS Project Pro

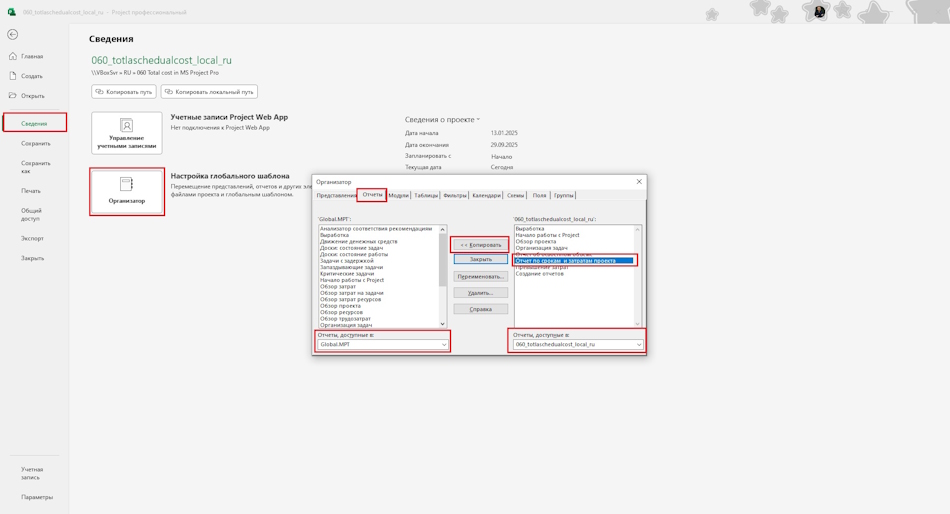

Настроить отчет по срокам и затратам проекта в MS Project Pro

Как получить отчет «Отчет по срокам и затратам проекта» в MS Project Pro

  1. Зарегистрируйтесь или войди на сайт.
  2. Внесите символическую оплату.
  3. Скачайте план-график с отчетом.

Шаги настройки отчета «Отчет по срокам и затратам проекта» в MS Project Pro

  1. Откройте план-график с отчетом.
  2. Перейдите в раздел «Организатор»
  3. Скопируйте фильтры «Текущие задач», «Только задачи», «Фильтр по периодам» и «Небюджетные ресурсы» .
  4. Скопируйте поля «Ответственный», «Приод», «% плановый», «% затраты» и «% по объемам» .
  5. Скопируйте группы «Ответственные» и «Группа по периодам».
  6. Скопируйте отчет «Отчет по срокам и затратам проекта» в свой проект или «Global.mpt» проект
  7. Откройте отчет и проверьте работу отчета.

Документы


Отчет по срокам и затратам проекта в MS Project Pro

Цена: € 5 / 245 грн.

Отчет по срокам и затратам проекта в MS Project Pro – еженедельный отчет о реализации проекта содержит перечень задач проекта, на которые руководители необходимо обратить особое внимание.

Настройка Microsoft Project Server 2010 для компании «XXI Век»
Внедрение КСУП на базе MS Project Server 2013 для ООО
Внедрение КСУП на Богучанской ГЭС для компании
Внедрение КСУП на базе MS Project Server в
Проект модернизации налоговой службы Украины
Внедрение КСУП на базе MS Project 2013 ТОВ
Внедрение КСУП на базе Microsoft Project Server 2013 в компании BI Group
Внедрение КСУП в ПАТ «Домостроительный комбинат №4»
Внедрение КСУП на базе MS Project Online в компании «Архиматика»
Внедрение КСУП на базе MS Project Online для ООО
Развитие системы управления проектам для общественной организации «Объединение ответственных граждан»
Проект внедрение КСУП в девелоперской компании «Інтергал‑Буд» на базе Microsoft Project Online.
Внедрение инструментов проектного управления в компании «DEZEGA Holding Ukraine»
Внедрение инструментов проектного управления в компании «СТРУКТУМ»
Внедрение проектного управления в компании «Хорос» на базе MS Project Pro и MS Project Online
Внедрение инструментов проектного управления в компании «Новос Девелопмент»
