Документ "Реестр рисков проекта" в MS Excel

Фото информации

Реестр рисков проекта в MS Excel  - документ, содержащий результаты качественного анализа рисков, количественного анализа рисков и планирования реагирования на известные риски. Реестр рисков подробно рассматривает все выявленные риски и включает описание, категорию, причину, вероятность возникновения, влияние на цели, предполагаемые ответные действия, владельцев и текущее состояние.

Название видео "Документ "Реестр рисков проекта" в MS Excel"

Реестр рисков проекта в MS Excel - документ, содержащий результаты качественного анализа рисков, количественного анализа рисков и планирования реагирования на известные риски.

2025-01-22T08:00:00+03:00

Использование документа "Реестр рисков проекта" в MS Excel

Реестр рисков проекта позволяет детализировать риски по двум составляющим относительно типов рисков и относительно заинтересованных сторон проекта. Документ "Реестр рисков проекта" в MS Excel позволяет быстро и удобно фиксировать информацию об рисках в проекте и управлять ими. Менеджер по рискам совместно с командой проекта фиксирует все риски проекта проводит их оценку и разрабатывает план управления рисками.

  1. Менеджер по рискам заносит информацию рисках в реестр.
  2. Члены команды, которым назначается риск проводят его оценку и разрабатывает мероприятия по управлению.
  3. Руководитель проекта совместно с командой проекта проводят общую оценку реестра и выберают риски для отслеживания.
  4. Мероприятия по недопущению добавляються в проект.
  5. При сробатыванию тригера мероприятия по недопущению конкретного риска добавлются в проект.

Использование документа "Реестр рисков проекта" в MS Excel

Регламенты, в которых используется данный документ:

Более подробно о работе с данным документом Вы можете познакомиться в материале «Инициация рисков» (pm-way.com/materials/material/show/145).

Анализ реестра рисков проекта в MS Excel

Для практической реализации расчета приоритетности рисков проекта могут быть использованы несколько подходов:

  • Произведения вероятности и влияние (в балах) рисков. Чем выше полученное значение, тем приоритетность рисков выше.
  • Произведение вероятности и влияния в затратах рисков. Полученное значение показывает потери компании при наступлениях рисков. На основании этого значения формируется резерв на риски проекта.

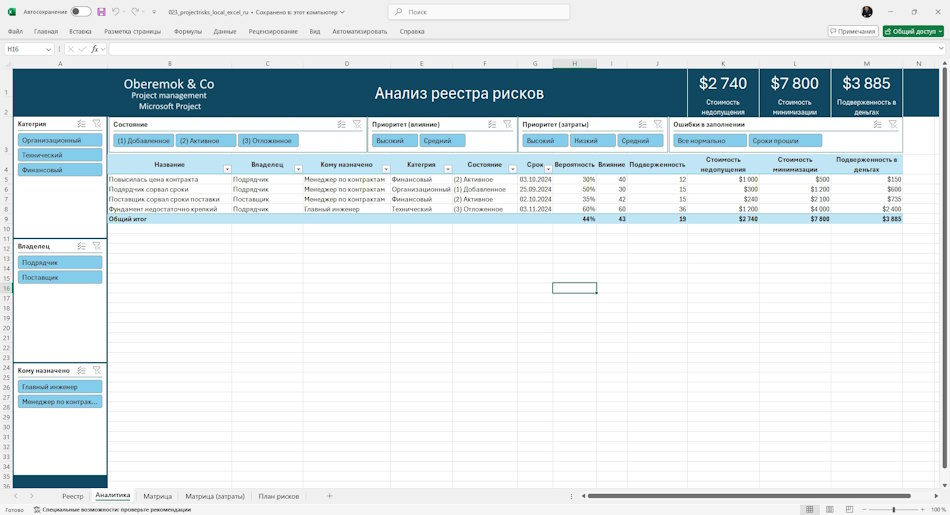

Анализ реестра рисков проекта в MS Excel

Матрица вероятности и влияния позволяет отобразить риски проекта по расположению на графике . Чем больше вероятность и влияние риска на проект, тем больше необходимо уделить внимания управлению данным риском.

Матрица влияния и вероятности дает возможность выбрать наиболее приоритеные риски. В дальнейшем команда проекта больше времени тратит на анализ приоритетных рисков это позволяет эффективнее спланировать время команды

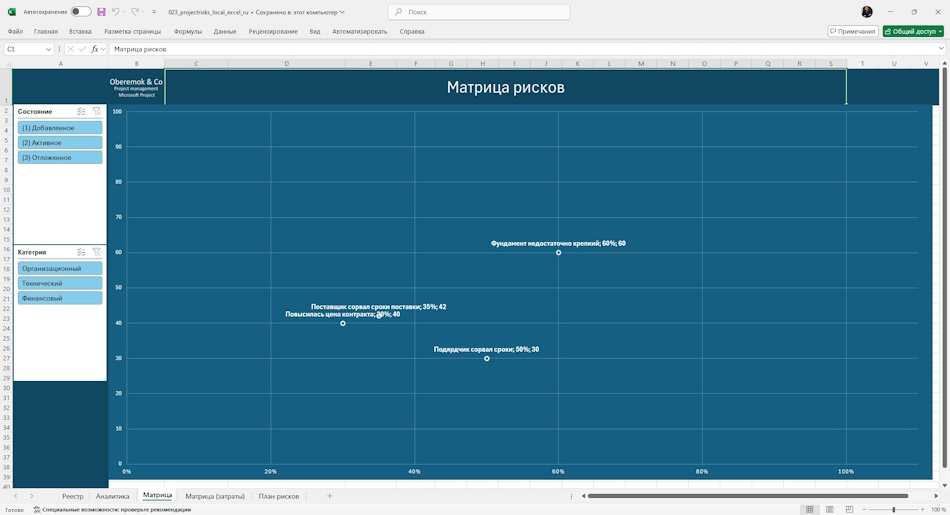

Анализ матрицы рисков проекта в MS Excel

Более детальное описание рисков позволяет провести оценку с использованим затат на минимизацю негативных последствий. Вероятность наступления рисков измеряется в процентах, а влияние в затратах на реализацию мероприятий по минимизации негативных последствий.

Применение данной матрицы на данном этапе позволяет более точно определить те риски, на которые необходимо обратить внимание при реализации проекта.

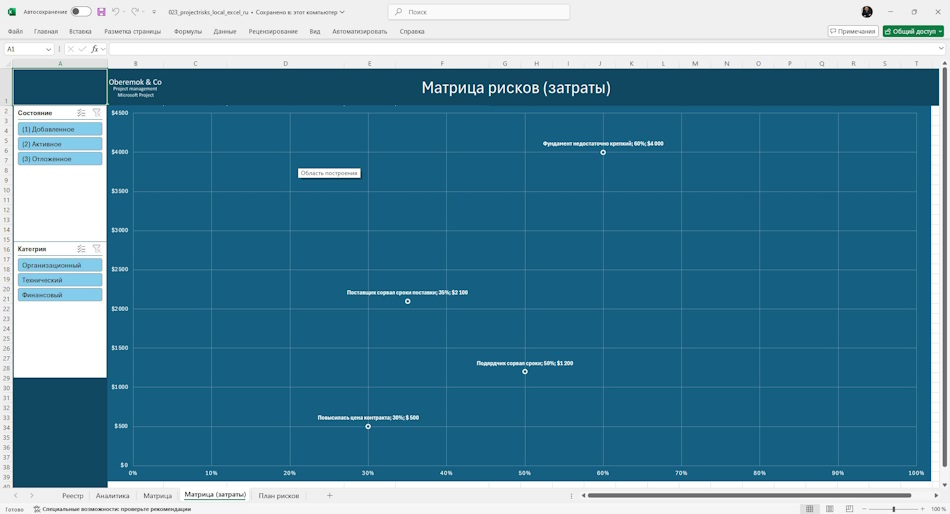

Анализ матрицы затрат рисков проекта в MS Excel

Формирование плана управления рисками в MS Excel

Разработка методов реагирования - определение последовательностей действий, позволяющих использовать позитивные возможности и противостоять угрозам.

План управление рисками включает в себя две группы мероприятий:

  • Мероприятия по недопущению наступления рисковых событий. Описанные в данной группе мероприятия реализуются с бюджета проекта и должны быть сразу включены в проект.
  • Мероприятия минимизации негативных последствий. Описанные в данной группе мероприятия реализуются с резервов проекта. При четко определенных резервах в 15-20% от бюджета проекта необходимо выбрать наиболее значимые риски. Данные мероприятия включаются в план в случае наступления рискового события. Если команде проекта удалось не допустить наступление рисков, финансы на реализацию данного мероприятия идут в мотивационный фонд команды.

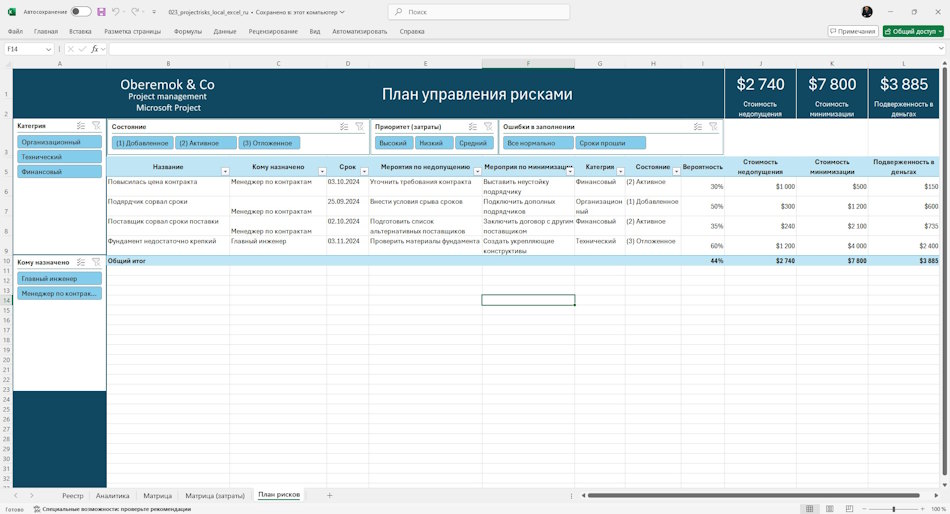

Формирование плана управления рисками в MS Excel

Настройка документа " Реестр рисков проекта" в MS Excel

Как получить документ «Реестр рисков проекта» в MS Excel

  1. Зарегистрируйтесь или войди на сайт.
  2. Внесите символическую оплату.
  3. Скачайте файл с документом.

При работе реестра используются справочники основных полей реестра. Они позволяют обеспечить удобство заполнения и избежать ошибок и неточностей при заполнении.

В реестре используются следующие справочники:

  • Состояние - справочник перечня состояний рисков проекта. Работая рисками Вы меняете го состояние в зависимости от количества информации и состояния рискового события.
  • Категория – справочник включет в себя перечень категорий рисков принятый в компании. Разделяя риски на категории команда проекта может дополнительно проанализировать качетсов планирования и управления рисками в проекте.

Настройка документа " Реестр рисков проекта" в MS Excel

Документы

Документ "Реестр рисков проекта" в MS Excel

Цена: € 10 / 510 грн.

Реестр рисков - документ, содержащий результаты качественного анализа рисков, количественного анализа рисков и планирования реагирования на известные риски. Реестр рисков подробно рассматривает все выявленные риски и включает описание, категорию, причину,

Настройка Microsoft Project Server 2010 для компании «XXI Век»
Внедрение КСУП на базе MS Project Server 2013 для ООО
Внедрение КСУП на Богучанской ГЭС для компании
Внедрение КСУП на базе MS Project Server в
Проект модернизации налоговой службы Украины
Внедрение КСУП на базе MS Project 2013 ТОВ
Внедрение КСУП на базе Microsoft Project Server 2013 в компании BI Group
Внедрение КСУП в ПАТ «Домостроительный комбинат №4»
Внедрение КСУП на базе MS Project Online в компании «Архиматика»
Внедрение КСУП на базе MS Project Online для ООО
Развитие системы управления проектам для общественной организации «Объединение ответственных граждан»
Проект внедрение КСУП в девелоперской компании «Інтергал‑Буд» на базе Microsoft Project Online.
Внедрение инструментов проектного управления в компании «DEZEGA Holding Ukraine»
Внедрение инструментов проектного управления в компании «СТРУКТУМ»
Внедрение проектного управления в компании «Хорос» на базе MS Project Pro и MS Project Online
Внедрение инструментов проектного управления в компании «Новос Девелопмент»
