Реєстр ризиків портфеля проектів дозволяє деталізувати ризики за двома складовими щодо типів ризиків та щодо зацікавлених сторін проекту. Документ "Реєстр ризиків проекту" у MS Excel дозволяє швидко та зручно фіксувати інформацію про ризики у проекті та керувати ними. Менеджер з ризиків спільно з командою проекту фіксує всі ризики проекту, проводить їх оцінку і розробляє план управління ризиками.
- Менеджер з ризиків заносить інформацію про ризики в корпоративний реєстр на сервері.
- Члени команди, яким призначається ризик, проводять його оцінку та розробляє заходи з управління.
- Керівник проекту спільно з командою проекту проводять загальну оцінку реєстру та вибирають ризики для відстеження.
- Заходи щодо недопущення додаються до проекту.
- При зробленні тригера заходи щодо недопущення конкретного ризику додаються до проекту.
- Спеціалісти проектного офісу допомагають менеджерам контролювати ризики проектів портфеля.
Для практичної реалізації розрахунку пріоритетності ризиків проекту можна використовувати кілька підходів:
- Добуток ймовірності та вплив (у балах) ризиків. Що вище отримане значення, то пріоритетність ризиків вища.
- Добуток ймовірності та впливу у витратах ризиків. Отримане значення показує втрати компанії за настання ризиків. З цього значення формується резерв на ризики проектів портфеля.

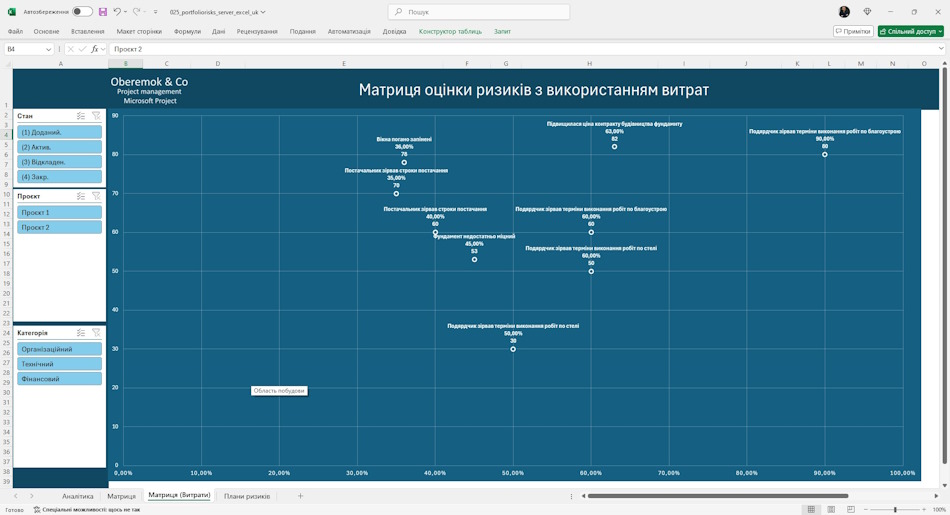

Матриця ймовірності та впливу дозволяє відобразити ризики проекту за розташуванням на графіку. Чим більша ймовірність та вплив ризику на проект, тим більше необхідно приділити увагу управлінню цим ризиком.
Матриця впливу та ймовірності дає можливість обрати найбільш пріоритені ризики. Надалі команда проекту більше часу витрачає на аналіз пріоритетних ризиків, що дозволяє ефективніше спланувати час команди.

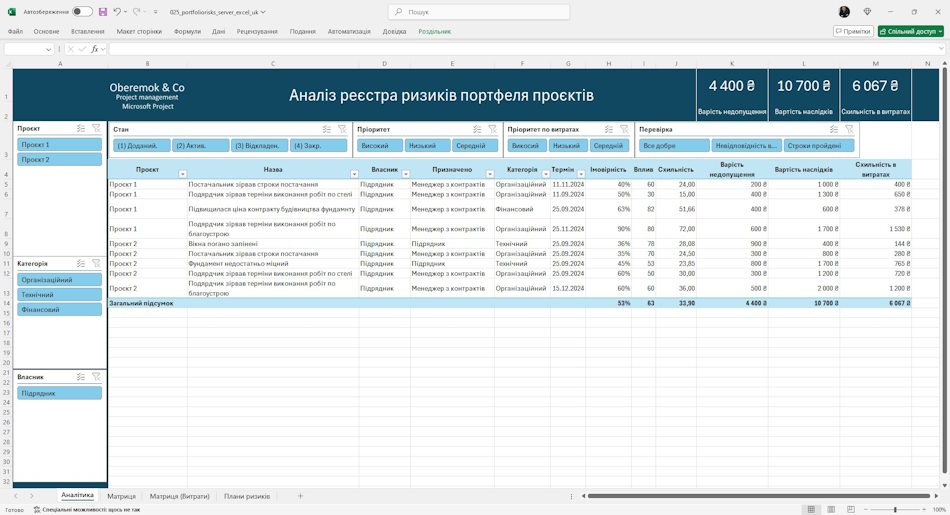

Більш детальний опис ризиків портфеля дозволяє провести оцінку з використанням мінімізації негативних наслідків. Імовірність настання ризиків вимірюється у відсотках, а вплив на витрати на реалізацію заходів щодо мінімізації негативних наслідків.
Застосування даної матриці на даному етапі дозволяє більш точно визначити ті ризики, на які необхідно звернути увагу при реалізації проектів портфеля.

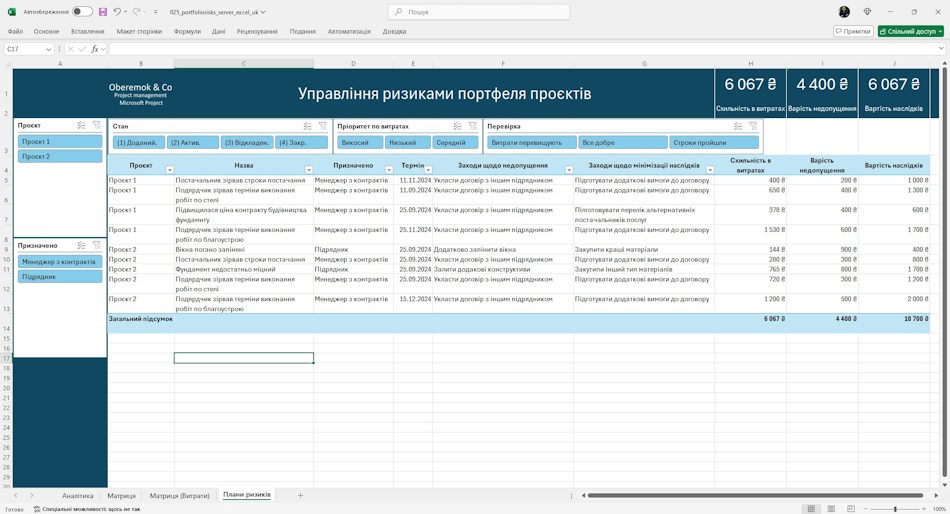

Формування плану управління ризиками портфеля проектів на сервері у MS Excel
Розробка методів реагування - визначення послідовностей дій, що дозволяють використовувати позитивні можливості та протистояти загрозам.
План управління ризиками включає дві групи заходів:
- Заходи щодо недопущення настання ризикових подій. Описані у цій групі заходи реалізуються з бюджету проекту і мають бути одночасно включені у проект.
- Заходи мінімізації негативних наслідків. Описані у цій групі заходи реалізуються з резервів проекту. За чітко визначених резервів у 15-20% від бюджету проекту необхідно вибрати найбільш значущі ризики. Ці заходи включаються до плану у разі настання ризикової події. Якщо команді проекту вдалося не допустити настання ризиків, фінанси на реалізацію цього заходу йдуть до мотиваційного фонду команди.

Настройка дашборда "Аналіз реестра рисков портфеля проектов сервера" в MS Excel
Як отримати дашборд «Аналіз реестра рисков портфеля проектов сервера» у MS Excel
- Зареєструйтесь або увійди на сайт.
- Зробіть символічну оплату.
- Завантажте файл зі звітом.
Як налаштувати звіт у MS Excel
- Завантажте MS Excel та увійдіть під своїм обліковим записом.
- Відкрийте звіт у MS Excel.

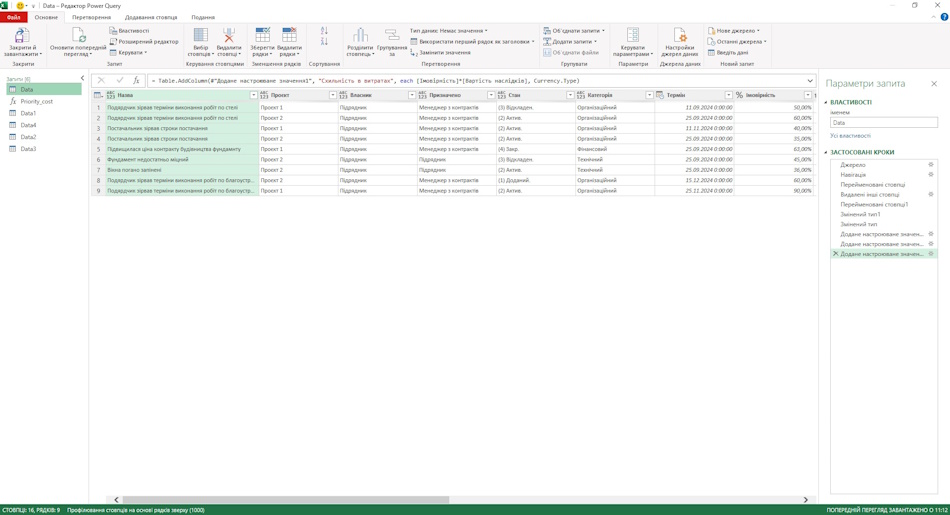

- Перейдіть в меню «Дані», пункт «Отримати дані» та підпункт «Запустити редактор Power Query».
- Змініть адресу сервера таблиці.
- Для цього натисніть на «Джерело» та рядок «https://studyoberemokii.sharepoint.com/sites/ua/» замініть на адресу свого сервера.
- Перейдіть на пункт меню «Головна» та підпункт «Оновити попередній перегляд».
- Пройдіть по всіх кроках та оновіть назви стовпців у запитах.
- У тому ж пункті «Головна» натисніть кнопку «Закрити та застосувати».
