Дашборд з контролю термінів, обсягів та витрат портфеля проектів у MS Power BI
Мета дашборду з контролю портфеля проектів полягає у тому, щоб показати стан справ на проектах. Керівники компанії у свою чергу мають ухвалити рішення втручатися в управління проектами або продовжити реалізацію без змін.
Представлений дашборд дозволяє контролювати терміни, обсяги та витрати проектів портфеля. Давайте розберемо дашборд за пунктами:
Загальна інформація щодо портфелю проектів
У розділі "Основна" виводиться загальна інформація про проекти портфеля. Для опису поточної ситуації ми пропонуємо вказати такі пункти:
- Проект – назва проектів портфеля.
- Керівник проекту – ім'я керівника проекту.
- % план – відсоток плановий розраховується MS Project Pro на створенні даних про фактичне започаткування реалізації проекту та поточну дату.
- % тривалість - відсоток завершення проекту за термінами. Інформація розраховуйте MS Project Pro на базі фактичної тривалості завдань і дат початку та закінчення. Підходить для всіх проектів та організацій, які очікують якнайшвидшого завершення проектів.
- % відхилення за тривалістю - різниця між плановим відсотком та відсотками за тривалістю проектів. Це поле показує якість поновлення термінів завдань проектів.
- % за обсягами – відсоток виконання завдань проектів заповнений Головним інженером та відповідальними фахівцями з предметної галузі. Показник демонструє суб'єктивну оцінку відповідальних фахівців проектів рівня готовності продуктів проектів.
- % відхилення за обсягами – різниця між плановим відсотком та відсотками за обсягами. Це поле показує якість поновлення обсягів завдань проектів.
- % витрати - відсоток освоєння витрат проекту. Це поле показує відношення фактичних витрат до планових витрат проектів.
- Початок – дата старту проектів.
- Закінчення – планова дата завершення проектів.
- Відхилення закінчення – показник, наскільки відхилилася планова дата закінчення від затвердженої керівництвом.
- Витрати – витрати проектів портфеля
- Відхилення вартості - відхилення планових витрат проектів від затверджених керівництвом.

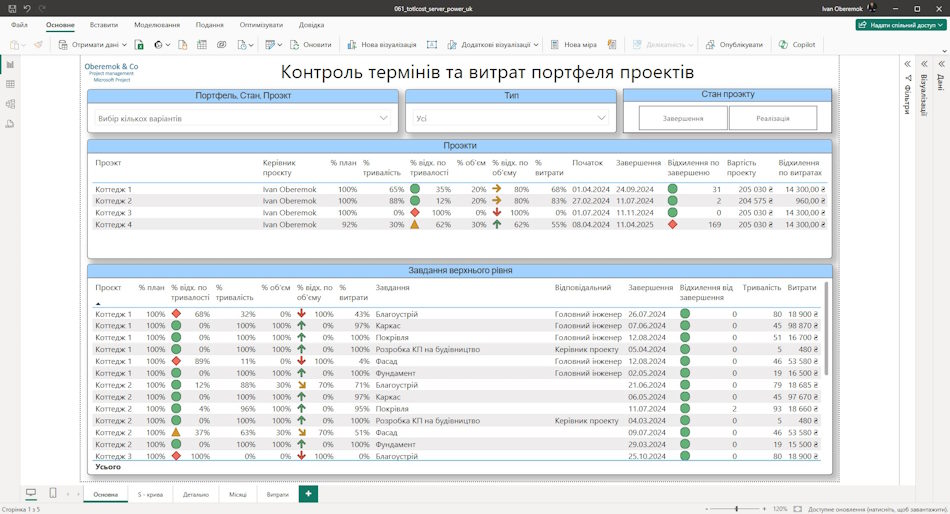

У розділі "Завдання верхнього рівня" виводиться таблиця про завдання верхнього рівня в проектах. Для опису завдань представлені такі стовпці:
- Проект – назва проектів портфеля.
- % план – відсоток плановий розраховується на створенні даних про фактичне започаткування завдання та поточну дату.
- % тривалості – відсоток завершення завдань за термінами.
- % відхилення за тривалістю - різниця між плановим відсотком та відсотками за тривалістю завдань. Це поле показує якість поновлення термінів завдань.
- % за обсягами – відсоток виконання завдань проекту заповнений Головним інженером та відповідальними фахівцями з передментної галузі. Показник демонструє суб'єктивну оцінку відповідальних фахівців проекту рівня готовності продуктів проекту.
- % відхилення за обсягами – різниця між плановим відсотком та відсотками за обсягами. Це поле показує якість поновлення обсягів завдань.
- % витрати - відсоток освоєння витрат задач верхнього рівня. Це поле показує ставлення фактичних витрат до планових витрат задач верхнього рівня.
- Назва – назва задач верхнього рівня.
- Відповідальний - ім'я або роль відповідальних задач.
- Закінчення – планова дата завершення завдання.
- Відхилення до закінчення – показник наскільки відхилилася планова дата закінчення від затвердженої керівництвом.
- Тривалість – тривалість завдань верхнього рівня.
- Витрати - витрати завдань верхнього рівня.

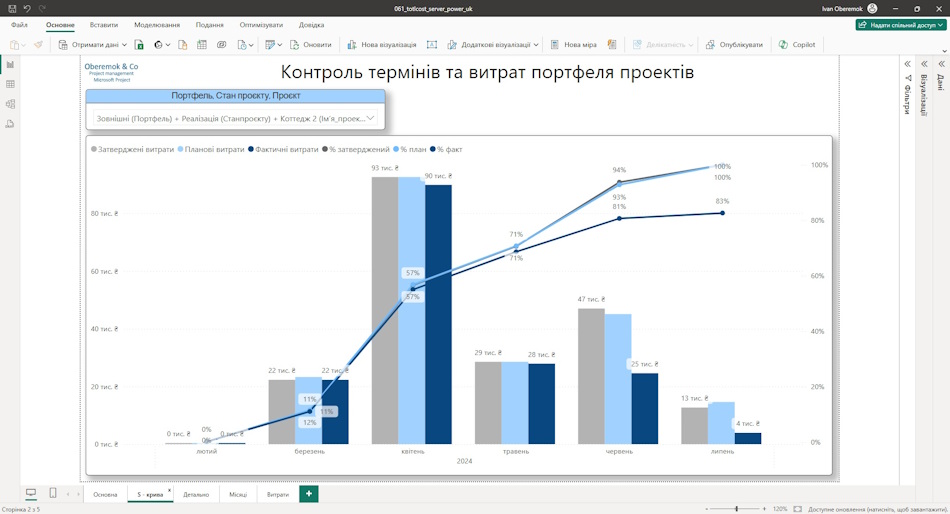

S-крива проектів
На графіці представлено S-криву побудову на базі обсягів. Якщо Ви ходите використовувати цей інструмент, необхідно додати ресурс "Обсяг" і вказати його значення для кожного завдання. На графіці представлені криві.
- Затверджені витрати – затверджений керівництвом обсяг проекту за періодами.
- Планові витрати – поточний плановий обсяг проекту за періодами.
- Фактичні витрати – освоєний обсяг проекту зараз.
- % затверджений - затверджений відсоток виконання за періодами.
- % план - плановий відсоток виконання за періодами.
- % факт - фактичний відсоток виконання за періодами.

Результаты проектов и текущие задачи проектов
У розділі "Продукти" подається весь перелік результатів проектів та їхній стан. Результати описуються як віхи. У цьому розділі наведено такі пункти:
- Проект – назва проектів портфеля.
- Продукт – назва продукту проекту.
- % план - показник готовності товару за термінами.
- % тривалості – показник готовності товару у графіці проекту.
- % відхилення за тривалістю - різниця між плановим відсотком та відсотками за готовністю у плані-графіці. Це поле показує якість поновлення планів-графіків.
- % за обсягами – показник готовності продукту на думку Головного інженера та відповідальних спеціалістів з предметної галузі.
- % відхилення за обсягами – різниця між плановим відсотком та відсотками за обсягами. Це поле показує якість поновлення обсягів завдань проектів.
- Крайній термін – дата останнього терміну навчання продукту.
- Резерв - кількість днів відхилення від встановленого останнього терміну.
- Закінчення – планова дата отримання товарів.
- Відхилення закінчення – показник, наскільки відхилилася планова дата отримання продукту від затвердженої керівництвом.

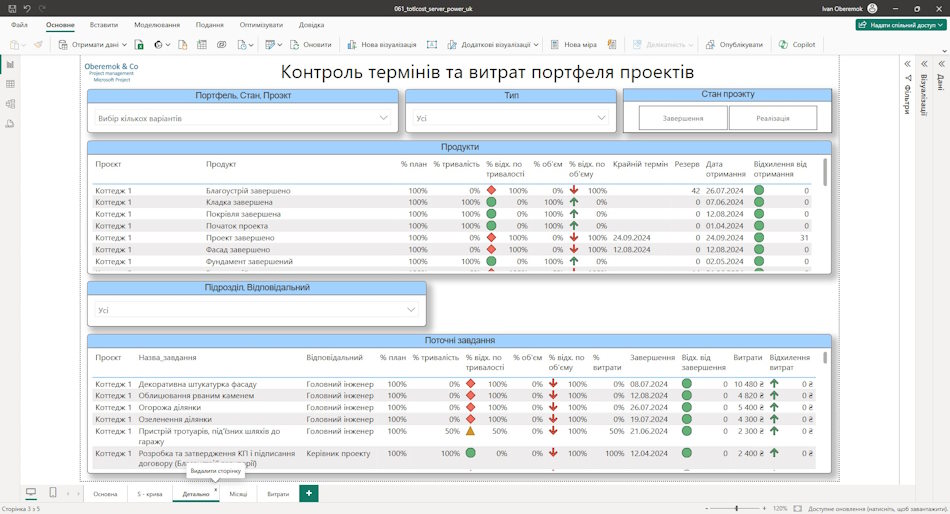

Розділ "Поточні завдання" включає завдання проектів заплановані і не виконані в поточному часовому періоді. Перелік завдань залежить від поля "% завершення" та "Дата звіту про стан". У цьому розділі наведено такі пункти:
- Проект – назва проектів портфеля.
- Назва – назва задач поточного періоду.
- Відповідальний - ім'я або роль відповідальних задач.
- % план – відсоток плановий розраховується на створенні даних про фактичне започаткування реалізації завдань та поточну дату.
- % тривалості – відсоток завершення проекту за термінами. Інформація розраховується на основі фактичної тривалості завдань і дат початку та закінчення.
- % відхилення за тривалістю - різниця між плановим відсотком та відсотками за готовністю у плані-графіці. Це поле показує якість поновлення планів-графіків.
- % за обсягами – відсоток виконання завдань проекту заповнений Головним інженером та відповідальними фахівцями з предметної галузі. Показник демонструє суб'єктивну оцінку відповідальних фахівців проекту рівня готовності продуктів проекту.
- % відхилення за обсягами – різниця між плановим відсотком та відсотками за обсягами. Це поле показує якість поновлення обсягів завдань проектів.
- % витрати - відсоток освоєння витрат задач. Це поле показує ставлення фактичних витрат до планових витрат завдань.
- Закінчення – планова дата завершення завдання.
- Відхилення закінчення – показник, наскільки відхилилася планова дата закінчення від затвердженої керівництвом.
- Витрати – витрати завдань.
- Відхилення вартості - відхилення планових витрат завдань від затверджених керівництвом.

Завдання по поточних місяців

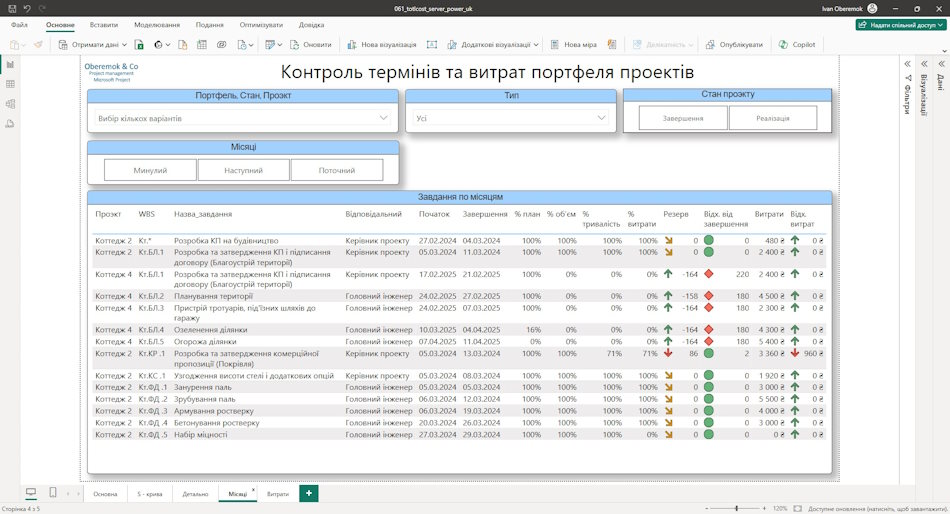

У розділі "Місяця" виводяться та групуються завдання минулого, поточного та майбутнього місяця. Список допомагає оцінити якість реалізації завдань проекту. Список містить наступний набір стовпців:
- Проект – назва проектів портфеля.
- WBS - значення коду структури декомпозиції робіт проекту для завдань верхнього рівня.
- Назва – назва завдань.
- Відповідальний – ім'я чи роль відповідальних за завдання.
- Початок – планова дата старту завдання.
- Закінчення – дата до якої виконання завдання має бути завершено.
- % план – відсоток плановий розраховується на створенні даних про фактичне започаткування реалізації проекту та поточну дату.
- % тривалості – відсоток завершення проекту за термінами. Інформація розраховується на основі фактичної тривалості завдань і дат початку та закінчення.
- % за обсягами – відсоток виконання завдань проекту заповнений Головним інженером та відповідальними фахівцями з предметної галузі. Показник демонструє суб'єктивну оцінку відповідальних фахівців проекту рівня готовності продуктів проекту.
- % витрати - відсоток освоєння витрат задач. Це поле показує ставлення фактичних витрат до планових витрат завдань.
- Резевр – кількість днів відхилення до встановлених крайніх термінів.
- Відхилення закінчення – показник, наскільки відхилилася планова дата закінчення від затвердженої керівництвом.
- Витрати – витрати завдань.
- Відхилення вартості - відхилення планових витрат завдань від затверджених керівництвом.

Витрати проектів з урахуванням ресурсів
Для контролю витрат проектів ми можемо аналізувати витрати груп ресурсів за проектами. Аналізуючи значення поля "Відхилення витрат" керівники компанії можуть контролювати витрати проектів.

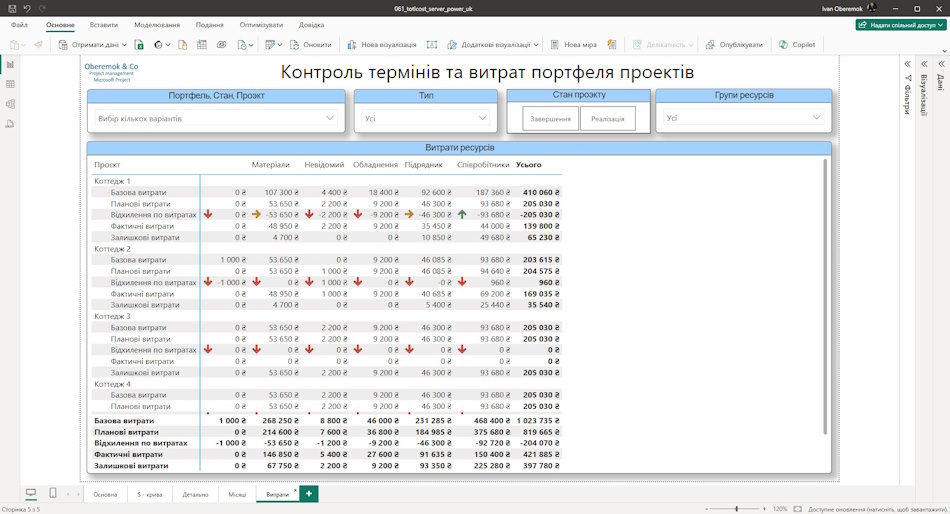

На сторінці "Витрати" представлена наступна інформація щодо проектів та груп ресурсів:
- Базові витрати - витрати узгоджені з керівником компанії.
- Планові витрати - витрати на запланування в проектах на даний момент.
- Відхилення за витратами – різниця між затвердженими та плановими витратами.
- Фактичні витрати - фактичні витратине ресурси витрачені на ресурси проектів.
- Залишкові витрати - різниця між плановими і фактичними витратами.

Налаштувати дашборд «Контроль термінів та витрат портфеля проектів» у MS Power BI
Як отримати дашборд «Контроль термінів та витрат портфеля проектів» у MS Power BI
- Зареєструйтесь або увійди на сайт.
- Зробіть символічну оплату.
- Завантажте файл зі звітом.
Як налаштувати дашборд у MS Power BI
- Завантажте MS Power BI і увійдіть під своїм обліковим записом.
- Відкрийте звіт у MS Power BI.
- Перейдіть в меню «Дані», пункт «Отримати дані» та підпункт «Запустити редактор Power Query».

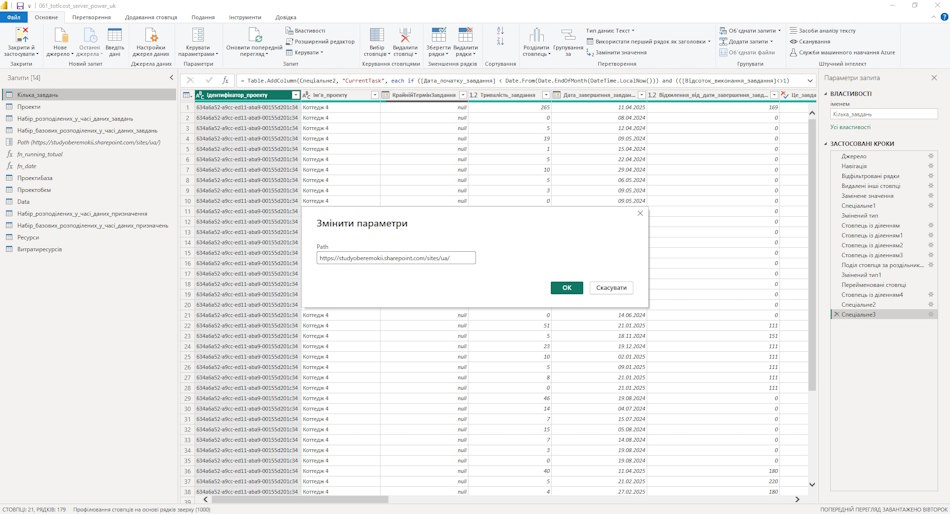

- Для цього натисніть на параметр "Path" і рядок "https://studyoberemokii.sharepoint.com/sites/uk/" замініть на адресу свого сервера.
- Перейдіть на пункт меню «Основна» та підпункт «Оновити попередній перегляд».
- Уточніть портфелі та типи портфелів у таблиці "Проекти", групи відповідних у таблиці "Завдання" та груп ресурсів у таблиці "Ресурси".
- У тому ж пункті «Основна» натисніть кнопку «Закрити та застосувати».
