Використання звіту «Поточні завдання проєкту» у MS Project Pro
Під час роботи звіту використовується системний стовпець «Стан». У стовпці «Стан» система вказує на оцінку виконання кожного завдання проекту. До переліку значень належать:
- Завершено – завдання, які мають 100% значення у полі «% завершення».
- Затримка – завдання, які вже мають бути реалізовані або повністю, або частково. Значення розраховується на підставі дати завдання та дати звіту про стан проекту.
- За графіком – завдання, які зараз реалізуються без відхилень
- Майбутнє завдання – завдання, дата початку яких більша за дату звіту про стан проекту.
Правила перевірки якості заповнення даних.
- Блок «Завершено» - всі завдання повинні мати значення «100» у стовпцях «% терміни» та «% за обсягами». В іншому випадку завдання не завершено перевірте правильність заповнення.
- Блоки «Затримка» та «За графіком» - для всіх завдань не повинно бути встановлено значення «100» у полі «% за обсягами» інакше завдання має бути завершено.
- Блок «Майбутня задача» - всі завдання блоку повинні мати значення «0» у стовпцях «% терміни» та «% за обсягами».
Правила роботи зі звітами:
- Керівник проекту спільно з командою аналізує блок «Затримка» та уточнює нові терміни виконання завдань.
- Керівник проекту спільно з командою аналізує блок «За графіком» та уточнює можливість прискорити роботу.
- Керівник проекту спільно з командою аналізує блок «Майбутнє завдання» та уточнює можливість розпочати виконання описаних завдань раніше.
Налаштувати звіт «Поточні завдання проєкту» у MS Project Pro

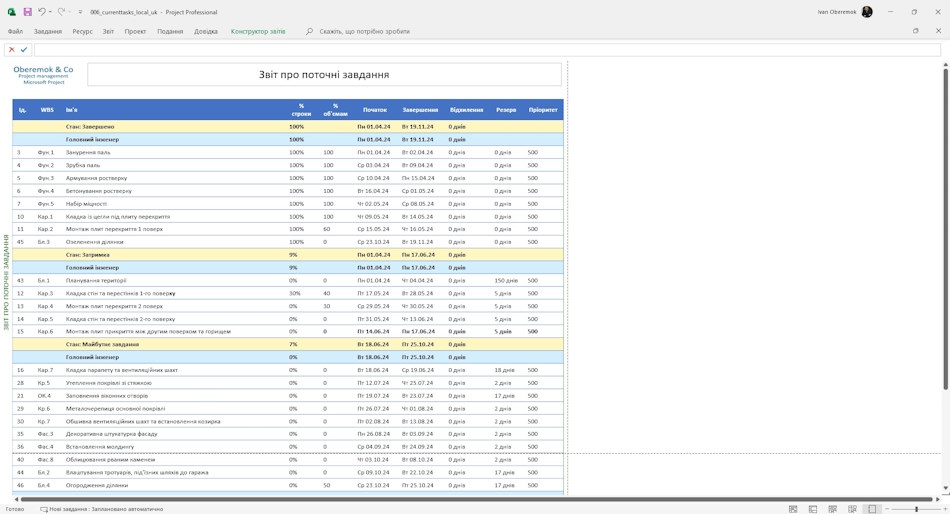

Як отримати звіт «Поточні завдання» у MS Project Pro
- Зареєструйтесь або увійди на сайт.
- Внесіть символічну оплату.
- Завантажте план-графік зі звітом.
Кроки налаштування звіту «Поточні завдання» у MS Project Pro
- Відкрийте план-графік зі звітом.

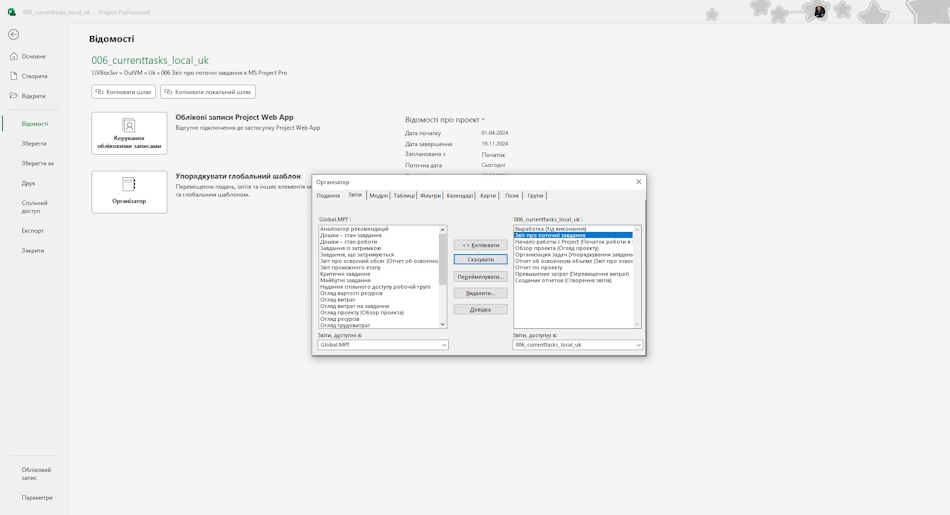

- Перейдіть до розділу «Організатор»
- Скопіюйте стовпчики «Відповідальні» та «% за об'ємом».
- Заповніть список відповідальних у стовпець «Відповідальні».
- Скопіюйте звіт «Поточні завдання» до свого проекту або «Global.mpt» проект
- Скопіюйте угруповання «Стан та Відповідальні»
- Відкрийте звіт та перевірте роботу звіту.
