Дашборд по контролю сроков и объемов портфеля проектов в MS Power BI
Мета дашборду з контролю портфеля проектів полягає у тому, щоб показати стан справ на проектах. Керівництво у свою чергу має ухвалити рішення втручатися в управління проектами або продовжити реалізацію без змін.
Представлений дашборд дозволяє контролювати терміни та обсяги проектів портфеля. Давайте розберемо дашборд за пунктами:

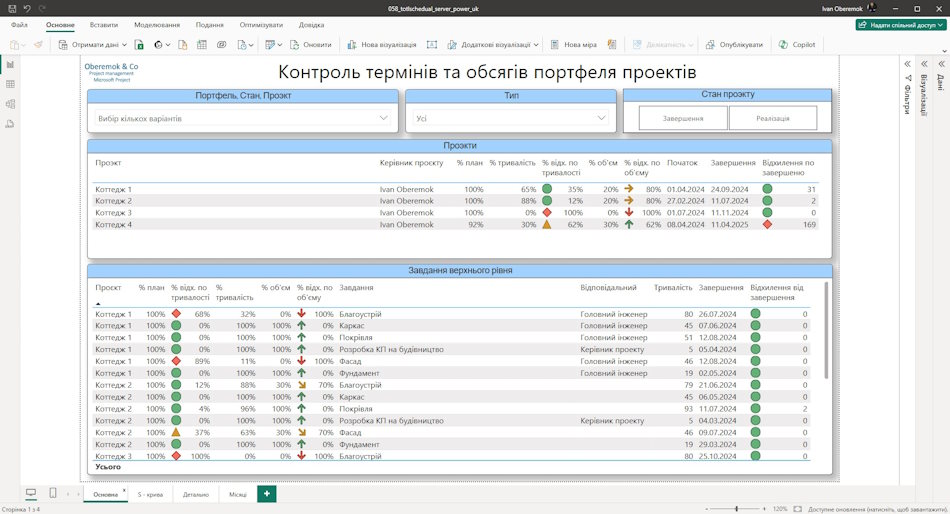

Загальна інформація щодо портфелю проектів
У розділі "Основна" виводиться загальна інформація про проекти портфеля. Для опису поточної ситуації ми пропонуємо вказати такі пункти:
- Проект – назва проектів портфеля.
- Керівник проекту – ім'я керівника проекту.
- % план – відсоток плановий розраховується MS Project Pro на створенні даних про фактичне започаткування реалізації проекту та поточну дату.
- % тривалість - відсоток завершення проекту за термінами. Інформація розраховуйте MS Project Pro на базі фактичної тривалості завдань і дат початку та закінчення. Підходить для всіх проектів та організацій, які очікують якнайшвидшого завершення проектів.
- % відхилення за тривалістю - різниця між плановим відсотком та відсотками за тривалістю проектів. Це поле показує якість поновлення термінів завдань проектів.
- % за обсягами – відсоток виконання завдань проектів заповнений Головним інженером та відповідальними фахівцями з предметної галузі. Показник демонструє суб'єктивну оцінку відповідальних фахівців проектів рівня готовності продуктів проектів.
- % відхилення за обсягами – різниця між плановим відсотком та відсотками за обсягами. Це поле показує якість поновлення обсягів завдань проектів.
- Початок – дата старту проектів.
- Закінчення – планова дата завершення проектів.
- Відхилення закінчення – показник, наскільки відхилилася планова дата закінчення від затвердженої керівництвом.
- Тривалість – показник поточної планової тривалості проектів.
- Фактична тривалість – показник фактичної тривалості проектів.
У розділі "Завдання верхнього рівня" виводиться таблиця про завдання верхнього рівня в проектах. Для опису завдань представлені такі стовпці:
- Проект – назва проектів портфеля.
- % план – відсоток плановий розраховується на створенні даних про фактичне започаткування завдання та поточну дату.
- % тривалості – відсоток завершення завдань за термінами.
- % відхилення за тривалістю - різниця між плановим відсотком та відсотками за тривалістю завдань. Це поле показує якість поновлення термінів завдань.
- % за обсягами – відсоток виконання завдань проекту заповнений Головним інженером та відповідальними фахівцями з предметної галузі. Показник демонструє суб'єктивну оцінку відповідальних фахівців проекту рівня готовності продуктів проекту.
- % відхилення за обсягами – різниця між плановим відсотком та відсотками за обсягами. Це поле показує якість поновлення обсягів завдань.
- Назва – назва задач верхнього рівня.
- Відповідальний - ім'я або роль відповідальних задач.
- Тривалість – показник поточної планової тривалості завдань.
- Закінчення – планова дата завершення завдання.
- Відхилення закінчення – показник, наскільки відхилилася планова дата закінчення від затвердженої керівництвом.

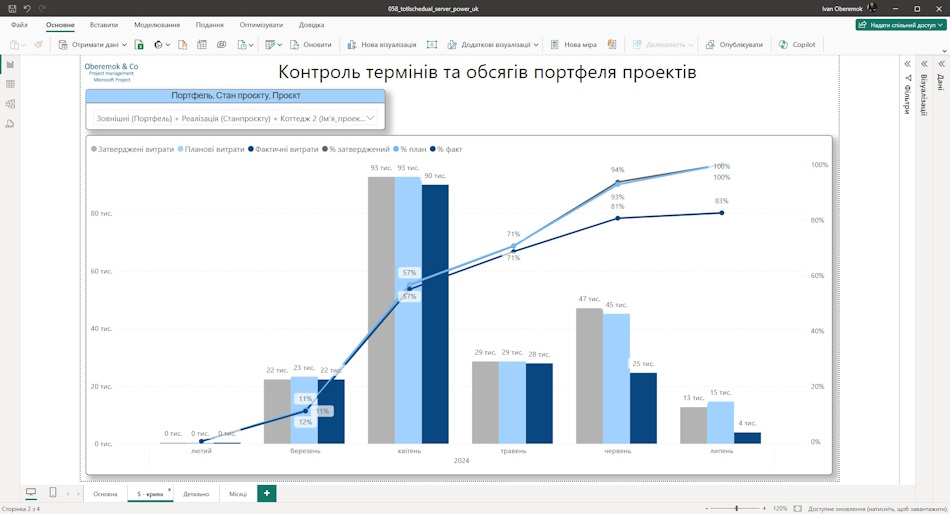

S-крива проектів
На графіці представлено S-криву побудову на базі обсягів. Якщо Ви ходите використовувати цей інструмент, необхідно додати ресурс "Обсяг" і вказати його значення для кожного завдання. На графіці представлені криві.
- Затверджені витрати – затверджений керівництвом обсяг проекту за періодами.
- Планові витрати – поточний плановий обсяг проекту за періодами.
- Фактичні витрати – освоєний обсяг проекту зараз.
- % затверджений - затверджений відсоток виконання за періодами.
- % план - плановий відсоток виконання за періодами.
- % факт - фактичний відсоток виконання за періодами.

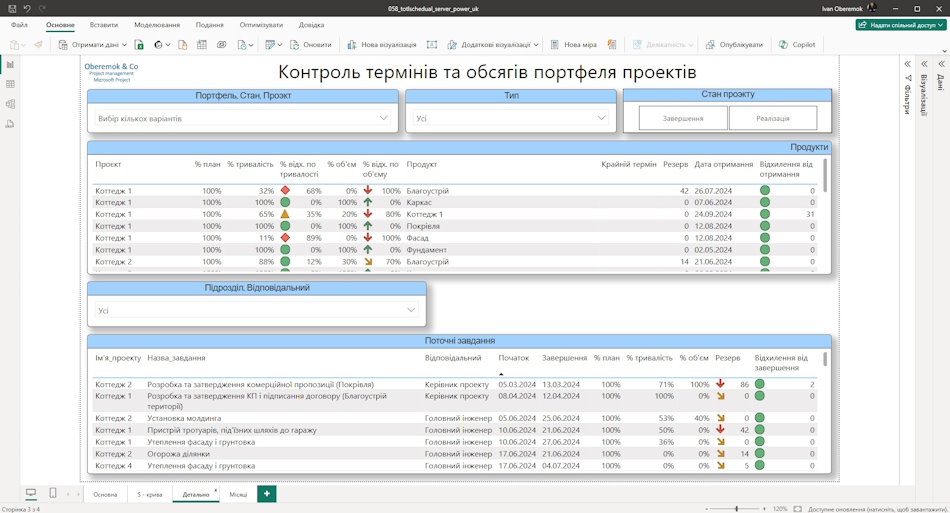

Результати проектів та поточні завдання проектів
У розділі "Продукти" подається весь перелік результатів проектів та їхній стан. Результати описуються як віхи. У цьому розділі наведено такі пункти:
- Проект – назва проектів портфеля.
- % план - показник готовності товару за термінами.
- % тривалості – показник готовності товару у графіці проекту.
- % відхилення за тривалістю - різниця між плановим відсотком та відсотками за готовністю у плані-графіці. Це поле показує якість поновлення планів-графіків.
- % за обсягами – показник готовності продукту на думку Головного інженера та відповідальних спеціалістів з предметної галузі.
- % відхилення за обсягами – різниця між плановим відсотком та відсотками за обсягами. Це поле показує якість поновлення обсягів завдань проектів.
- Продукт – назва продукту проекту.
- Крайній термін – дата останнього терміну навчання продукту.
- Резерв - кількість днів відхилення від встановленого крайнього терміну.
- Закінчення – планова дата отримання товарів.
- Відхилення закінчення – показник, наскільки відхилилася планова дата отримання продукту від затвердженої керівництвом.
Розділ "Поточні завдання" включає завдання проектів заплановані і не виконані в поточному часовому періоді. Перелік завдань залежить від поля "% завершення" та "Дата звіту про стан". У цьому розділі наведено такі пункти:
- Проєкт – назва проектів портфеля.
- Назва – назва задач поточного періоду.
- Відповідальний - ім'я або роль відповідальних задач.
- Початок – планова дата старту завдання.
- Закінчення – планова дата завершення завдання.
- % план – відсоток плановий розраховується на створенні даних про фактичне започаткування реалізації завдань та поточну дату.
- % тривалості – відсоток завершення проекту за термінами. Інформація розраховується на основі фактичної тривалості завдань і дат початку та закінчення.
- % за обсягами – відсоток виконання завдань проекту заповнений Головним інженером та відповідальними фахівцями з предметної галузі. Показник демонструє суб'єктивну оцінку відповідальних фахівців проекту рівня готовності продуктів проекту.
- Резерв - кількість днів відхилення від встановленого крайнього терміну.
- Відхилення від закінчення – показник, наскільки відхилилася планова дата закінчення від затвердженої керівництвом.

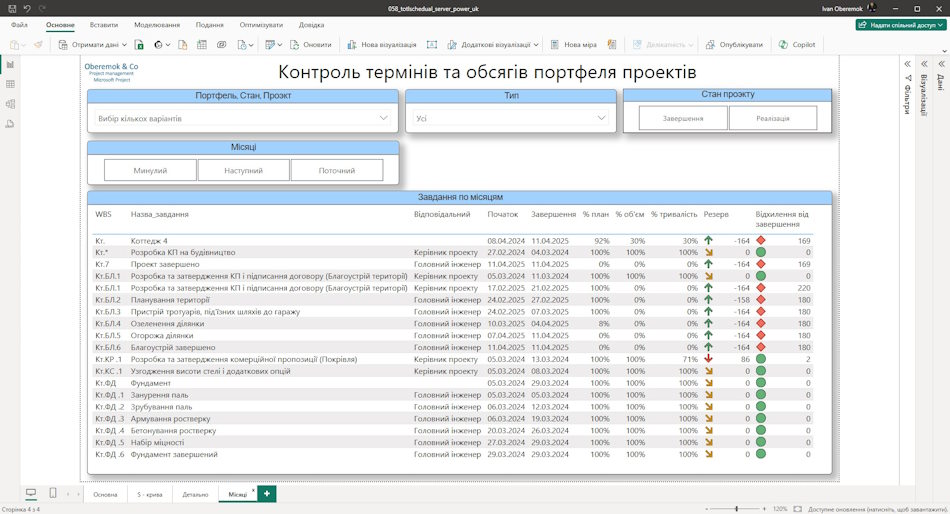

Завдання по поточних місяцях
У розділі "Місяця" виводяться завдання минулого, поточного та майбутнього місяця. Список допомагає оцінити якість реалізації завдань проекту. Список містить наступний набір стовпців:
- Проєкт – назва проектів портфеля.
- WBS - значення коду структури декомпозиції робіт проекту для завдань верхнього рівня.
- Назва – назва завдань.
- Відповідальний – ім'я чи роль відповідальних за завдання.
- Початок – планова дата старту завдання.
- Закінчення – планова дата завершення завдання.
- % план – відсоток плановий розраховується на створенні даних про фактичне започаткування реалізації проекту та поточну дату.
- % тривалості – відсоток завершення проекту за термінами. Інформація розраховується на основі фактичної тривалості завдань і дат початку та закінчення.
- % за обсягами – відсоток виконання завдань проекту заповнений Головним інженером та відповідальними фахівцями з передментної галузі. Показник демонструє суб'єктивну оцінку відповідальних фахівців проекту рівня готовності продуктів проекту.
- Резевр – кількість днів відхилення до встановлених крайніх термінів.
- Відхилення від закінчення – показник відображає наскільки відхилилася планова дата закінчення від затвердженої керівництвом.

Налаштувати дашборд «Контроль термінів та обсягів портфеля проектів» у MS Power BI
Як отримати дашборд «Контроль термінів та обсягів портфеля проектів» у MS Power BI
- Зареєструйтесь або увійди на сайт.
- Зробіть символічну оплату.
- Завантажте файл зі звітом.
Як налаштувати дашборд у MS Power BI
- Завантажте MS Power BI і увійдіть під своїм обліковим записом.
- Відкрийте звіт у MS Power BI.
- Перейдіть в меню «Дані», пункт «Отримати дані» та підпункт «Запустити редактор Power Query».

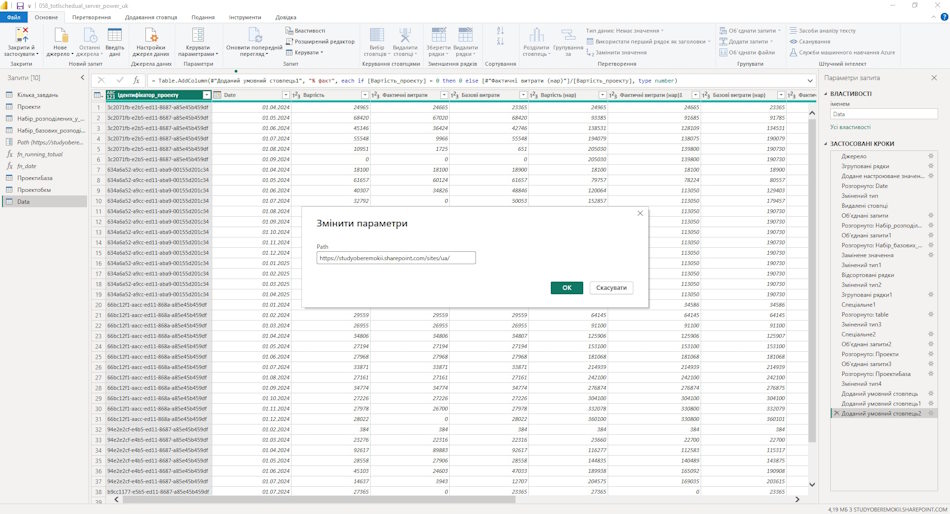

- Для цього натисніть на параметр "Path" і рядок "https://studyoberemokii.sharepoint.com/sites/uk/" замініть на адресу свого сервера.
- Перейдіть на пункт меню «Основна» та підпункт «Оновити попередній перегляд».
- Уточніть портфелі та типи портфелів у таблиці "Проекти" та групи відповідних у таблиці "Завдання".
- У тому ж пункті «Основна» натисніть кнопку «Закрити та застосувати».
